Wilt u weten welke werkzaamheden op dit moment uitgevoerd worden? Lees dan de updates op deze pagina.

Juli 2025

Renders

Neem een kijkje op de pagina 'foto's' voor een impressie van het project.

​

Ook is er weer een luchtfoto toegevoegd, waarop duidelijk te zien is hoever de bouw al gevorderd is. â€‹â€‹â€‹â€‹â€‹â€‹â€‹â€‹

Mei 2025

Luchtfoto

We hebben weer mooie luchtfoto's gemaakt. Op de luchtfoto's is goed te zien hoever ook het Zuidcluster al gevorderd is.

​

​

​​​​​​​


April 2025

Impressies

We hebben mooie Artist Impressies van het project Trappenberg. Binnenkort zijn alle impressies te zien op de pagina foto's.

​

​​​​​​​

1025 2025_02_20 P1.jpg

Maart 2025

Stand van het werk

Bij het Noordcluster zijn we al een tijdje druk bezig met de binnenafbouw. Het Noordcluster ziet u op de luchtfoto van februari jl. rechts bovenin. We zijn bezig met de keukens en binnenkozijnen en de stukadoor, spuiter en tegelzetter zijn inmiddels ook gestart.​

​

Bij het Zuidcluster zijn we bezig met het monteren van de HSB elementen (Hout Skelet Bouw). HSB wanden zijn wanden die in de fabriek worden gemaakt, dit noem je prefab bouwen. De wanden worden op maat afgeleverd bij ons op locatie. Het Zuidcluster zie je links bovenin op de foto hieronder.



​De werkzaamheden voor de Gastenhuizen zijn inmiddels ook gestart (dit is het minst vergevorderde gebouw hieronder op de foto).

​

Bij het Hoofdgebouw zijn de eerste kozijnen geplaatst en is de afbouw gestart.​​​​​

Februari 2025

Luchtfoto

​​


Januari 2025

Start terreininrichting

Vanaf januari 2025 gaan we beginnen met een deel van de definitieve terreininrichting. We beginnen met de inrit aan de Noord-kant van het project (aan de kant van het Kinderdagverblijf Prokino). Om dit te kunnen realiseren zal de route naar het Kinderdagverblijf tijdelijk anders verlopen. Het kinderdagverblijf blijft wel altijd bereikbaar! â€‹

December 2024

Fijne feestdagen

Wij wensen u fijne feestdagen en een voorspoedig 2025!​

November 2024

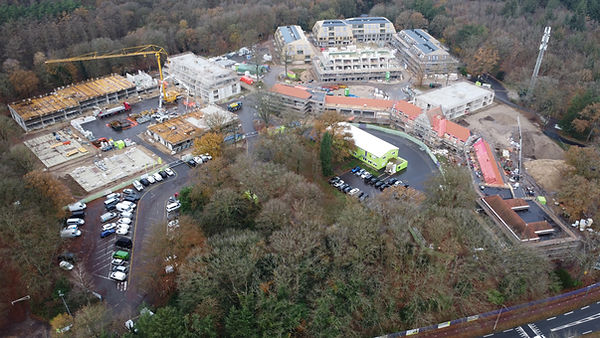

Luchtfoto

​

​

​

​


Oktober 2024

Transformatie hoofdgebouw gestart

Op 30 oktober vierden wij de officiële start van de transformatie van het hoofdgebouw op de Trappenberg. Dit gebeurde door het leggen van de 'eerste' Koopmans steen.

​

Het karakteristieke hoofdgebouw van het kindersanatorium uit 1912 wordt getransformeerd naar een gezondheidscentrum. Tevens komt er een ontmoetingsruimte, een horecagelegenheid en ruimte voor welzijnsvoorzieningen. â€‹â€‹â€‹

Oktober 2024

Trappenberg ontwaakt

Wat een prachtige locatie om te werken!

​

​

​​

September 2024

Hoogste Punt

Wij hebben het hoogste punt bereikt! Dit hebben wij feestelijk gevierd op dinsdag 10 september a.s. Het was extra leuk dat de Senioren van Koopmans (gepensioneerd oud werknemers) ook bij de mijlpaalviering aanwezig waren.



​Het bereiken van het hoogste punt werd op de bouwplaats gevierd met een daghap voor alle bouwplaatsmedewerkers en vervolgens het hijsen van een groot doek met felicitaties via een kraan, gevolgd door een toost op het succes en de toekomst van dit bijzondere project.

​

https://www.koopmans.nl/nieuws/hoogste-punt-de-trappenberg-huizen-bereikt-koopmans-bouwgroep-viert-belangrijke-mijlpaal

Juli / augustus 2024

Bouwvak

Wij zijn er even tussenuit! Fijne vakantie gewenst!

Juni 2024

De Gooi- en Eemlander

Er is een mooi stuk verschenen in de Gooi- en Eemlander krant over de nieuwbouw van de Trappenberg. Tijdens een rondleiding over de bouwplaats heeft de journalist een mooi beeld gekregen van het omvangrijke project.

Mei 2024

Audit Bewuste Bouwers

Onlangs heeft Bewuste Bouwers een audit uitgevoerd op onze bouwplaats. We behaalden een prachtige score van 8,2! Er zijn geen verbeterpunten geconstateerd door Bewuste Bouwers, alleen maar goede voorbeelden.

​

Tijdens een audit toetst de auditor van Bewuste Bouwers of de bouwplaats zich houdt aan de gedragscodes op het gebied van Omgeving, Veilig, Vakmensen, Milieu en Verzorgd. De gedragscodes helpen medewerkers op de bouwplaats het bewustzijn te vergroten van de impact die zij hebben op een omgeving waar mensen wonen, werken en recreëren.

​

Wilt u meer weten over Bewuste Bouwers en de 5 pijlers? Klik dan hier of kijk op de website van Bewuste Bouwers (www.bewustebouwers.nl).

Mei 2024

Voorbereidingen gevels

De eerste twee gebouwen in het Noordcluster hebben hun uiteindelijke vorm bereikt! De laatste werkzaamheden van deze gebouwen zijn afgerond en ook de dakvloer is gestort. Op dit moment worden alle voorbereidingen getroffen om te gaan starten met de gevels van deze twee gebouwen.

Van het Zorgpaviljoen zijn de laatste fundatiewerkzaamheden afgerond en hiermee zijn de fundatiewerkzaamheden in het Noordcluster afgerond.

​

In het Zuidcluster zijn alle 505 boorpalen aangebracht! Rond de bouwvak van 2024 zijn dan de fundatiewerkzaamheden van dit cluster afgerond.

Maart 2024

Eerste twee woongebouwen Trappenberg krijgen vorm

Op het project Trappenberg beginnen de casco’s van de eerste 2 woongebouwen steeds meer vorm te krijgen.
Inmiddels is er ook gestart met de 505 boorpalen t.b.v. de fundatie van het zuidcluster. Inmiddels zijn er 302 palen (stand van 29-03-2024) aangebracht dus begin april wordt ook hier gestart met de fundatie werkzaamheden.

​







​

April 2024

Fundatiewerkzaamheden zuidcluster

Na het aanbrengen van de boorpalen t.b.v. de fundatie van het zuidcluster zijn we nu ook gestart met de fundatiewerkzaamheden van dit cluster.

​

​

​

​

Trappenberg foto update

Update foto 21-03-2024

Klik hier voor meer foto's









​

Januari 2024

Prachtige witte bouwplaats

Klik hier voor meer sneeuwfoto's









​

Trappenberg in de sneeuw

December 2023

Fijne feestdagen

Koopmans wenst u fijne feestdagen en een gelukkig nieuwjaar.

Kerstgroet

December 2023

Stand van het werk

De twee lager gelegen gebouwen in het Noord cluster zijn tot en met het bouwkundige plafond gereed. Van het derde gebouw is de fundatie gereed. In totaal komen hier 4 gebouwen. We zijn nu ook de voorbereidingen aan het treffen om in het 1e kwartaal van 2024 te kunnen starten met het casco van de overige verdiepingen en de fundaties van de nog te bouwen blokken. Er zijn nog geen bouwactiviteiten voor de gebouwen in het Zuid cluster. Er zijn ook nog geen bouwactiviteiten voor/in het hoofdgebouw.

November 2023

Veiligste Bouwer van Nederland

Koopmans Bouwgroep is trots dat we de prestigieuze prijs hebben gewonnen voor De Veiligste Bouwer van Nederland 2023. Deze jaarlijkse award, gepresenteerd door Brain Based Safety in samenwerking met KPE Bouw & Infra, erkent ons als een bedrijf dat toonaangevend is op het gebied van veiligheid binnen de bouw- en infrasector.

De prijs is een erkenning van het harde werk, betrokkenheid en inzet van al onze teamleden en partners. In een sector waar veiligheid een topprioriteit is, is deze waardering een bewijs van onze vastberadenheid om ervoor te zorgen dat al onze medewerkers en partners veilig en gezond kunnen werken en weer veilig thuis komen.

​

Lees het hele bericht van Koopmans Bouwgroep op:

https://www.koopmans.nl/nieuws/koopmans-bouwgroep-wint-award-de-veiligste-bouwer-van-nederland-2023

​

Wij zijn de veiligste bouwer

November 2023

Mijlpaal viering start bouw

Op 8 november 2023 werd het officiële startschot gegeven voor de bouw van De Trappenberg in Huizen. Het terrein en de gebouwen gaan een nieuwe toekomst tegemoet. Koopmans Bouwgroep is hiermee gestart in opdracht van het Amvest Living & Care Fund. De genodigden werden welkom geheten op de prachtige locatie van De Trappenberg. Na mooie toespraken was het tijd voor de officiële handeling op de bouwplaats. Daar werd met een druk op de rode knop confetti de lucht in geschoten. Vervolgens werd met behulp van de graafmachine het startsein gegeven voor de realisatie van een duurzaam woon-zorggebied in een parkachtige sfeer.



Lees het hele bericht van Koopmans Bouwgroep op:

https://www.koopmans.nl/nieuws/start-bouw-de-trappenberg-huizen

Officiële viering mijlpaal start bouw

Oktober 2023

Stand van het werk

Het terrein is onderverdeeld in een noordcluster, zuidcluster en de renovatie van het hoofdgebouw. Momenteel is het grondwerk van het noordcluster afgerond. Het zuidcluster wordt bouwrijp gemaakt.

​

In het noordcluster worden 5 gebouwen gerealiseerd; 4 woonzorggebouwen en een zorgpaviljoen (Shortstay). De eerste twee woonblokken zijn op verdieping -1 gereed (parkeerkelder). Bij het derde woonblok hebben we de vloerenfundaties aangebracht en zijn de keldervloeren van de kelder gereed. We kunnen dan verder met het storten van de betonwanden van de parkeergarage. Met het vierde blok moeten wij nog starten evenals met het zorgpaviljoen.

Augustus 2023

Start grondwerk

In de eerste helft van 2023 zijn we gestart met de sloop van de bijgebouwen op het terrein en de asbestsanering. Het terrein is bouwrijp gemaakt en ingericht met bouwketen en bouwhekken. De bouwhekken zijn voorzien van paars/groene bouwhekdoeken met hier en daar een mooie impressie van het project. â€‹Nu is het tijd voor de volgende fase: het grondwerk.

​

Juni 2023

Inrichting bouwterrein

Het bouwterrein is ingericht en omringd met bouwhekken. Op de bouwhekken komen mooie impressies van het project te hangen. Ook worden de bouwhekken voorzien van wind-doorlatende bouwhekdoeken. De bouwkeet is geplaatst en de parkeergelegenheid voor bouwplaatspersoneel is gerealiseerd.

​

Maart 2023​

Feestelijke opening

Op 13 maart 2023 heeft Hugo de Jonge symbolisch de circulaire sloop afgerond.

https://www.svp-svp.nl/nieuws/volgendefase-de-trappenberg#

https://www.youtube.com/watch?v=iaFlVglobyQ

Hugo de Jonge start de sloop van de Trappenberg

Begin 2023

Start sloop en asbestsanering

Begin 2023 zijn we gestart met de sloop en asbestsanering.

De Trappenberg is een realisatie van Koopmans Bouw uit Enschede www.koopmans.nl
